土 方 开 挖 → 垫 层 浇 筑 → 防 水 施 工 → 防 水 保 护 层 施 工 → 防 水 甩 槎 部 位 临 时 防 护 → 底 板
结 构 施 工 。
2.2技 术 要 点

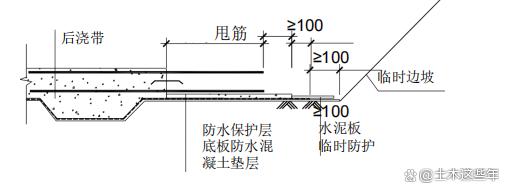

(1)土 方 开 挖 坡 角 边 线 位 置 需 充 分 考 虑 后 浇 带 ( 施 工 缝 ) 甩 槎 做 法 预 留 长 度 , 包 括 甩 筋
长 度 、 防 水 甩 槎 长 度 , 经 计 算 后 确 定 ;
(2)确 定 临 时 坡 角 位 置 后 , 绘 制 开 挖 边 线 图 , 开 挖 时 严 格 按 照 边 线 图 开 挖 ;

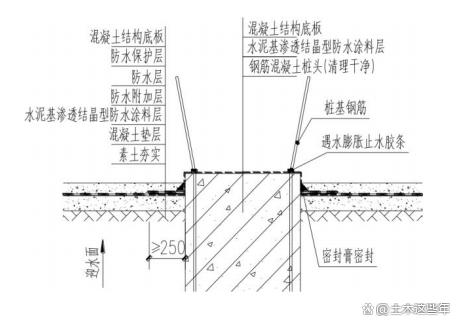

(3)防 水 保 护 层 甩 槎 位 置 需 较 甩 筋 端 部 向 外 延 伸 不 少 于 100mm;
(4)防 水 卷 材 甩 槎 位 置 需 较 防 水 保 护 层 端 部 向 外 延 伸 不 少 于 100mm;
(5)垫 层 甩 槎 位 置 需 较 防 水 卷 材 端 部 向 外 延 伸 不 少 于 100mm;
(6)外 露 防 水 卷 材 采 用 10mm厚 预 制 水 泥 板 做 临 时 防 护 ;
(7)后 续 施 工 时 , 移 除 卷 材 临 时 防 护 , 清 理 后 进 行 卷 材 搭 接 ;
(8)临 时 边 坡 处 理 需 满 足 防 雨 水 要 求 。
3地 下 室 剪 力 墙 后 浇 带 预 制 盖 板 封 堵 方 案
3.1工 艺 流 程
盖 板 预 制 → 安 装 → 基 层 处 理 → 防 水 施 工 → 回 填 土 → 后 浇 带 清 理 → 焊 接 对 拉 螺 栓 → 内
侧 模 板 安 装 → 浇 筑 混 凝 土
3.2技 术 要 点
(1)在 外 墙 拆 模 之 后 尽 早 完 成 封 堵 , 避 免 垃 圾 杂 物 大 量 进 入 后 浇 带 ;
(2)预 制 盖 板 两 侧 采 用 倒 角 , 配 筋 及 厚 度 根 据 地 下 室 高 度 计 算 确 定 , 满 足 抵 抗 回 填
土 侧 压 力 的 要 求 。 混 凝 土 强 度 不 低 于 C30, 可 采 用 余 料 分 批 浇 筑 ;
(3)在 盖 板 内 预 埋 对 拉 钢 筋 , 布 设 间 距 应 不 小 于 该 处 墙 体 模 板 方 案 中 对 拉 螺 栓 的 设
置 要 求 。 在 封 闭 内 模 板 前 与 螺 栓 焊 接 。
